Построить дом из газобетона своими руками возможно, если понимать границы самостоятельной работы. Блоки удобно пилить и подгонять, но простота обработки не отменяет расчёта конструкций, организации площадки и контроля скрытых работ. Ниже — последовательность для частного застройщика: что подготовить, как принимать каждый этап и где приглашение специалиста помогает избежать дорогой переделки.
Определите объём самостоятельных работ и подготовьте проект
Сначала решите, что именно означает «строю сам». В одном случае хозяин самостоятельно ведёт кладку и отделку, а фундамент и кровлю заказывает бригадам. В другом он организует закупки, подрядчиков и контроль. Оба подхода позволяют управлять расходами, но требуют разного времени и навыков. Обещание сделать абсолютно всё одному часто ломается на бетонировании, подъёме материалов и работах на высоте.
Для одноэтажного дома из газобетона своими руками удобнее простая форма, согласованная конструктивная схема и повторяющиеся узлы. Однако простота не означает, что фундамент или перемычку можно подобрать по соседнему дому. До закупок нужны данные участка, планировка, проект основания, схемы стен, армирования, перекрытий и кровли, решения по водоотводу и коммуникациям.
Разделите работы по ответственности. Проектировщик проверяет конструкции и изменения. Исполнитель соблюдает рабочие чертежи. Контролирующий специалист проверяет ключевые узлы до их закрытия. Заранее договоритесь, кто принимает основание перед бетоном, армирование перед заливкой и опирание перекрытий перед продолжением кладки.
Составьте ведомость материалов по проекту: наружные и внутренние стены отдельно, с учётом проёмов, фронтонов, доборных элементов и запаса на раскрой. Количество кубов блока нельзя надёжно определить только по площади пола. У домов одинаковой площади разные периметры и высоты. Проверяйте размеры блока, количество штук в упаковке и возможность разгрузки на вашем участке.
На площадке нужны подъезд, место хранения, вода и безопасное электроснабжение. Блоки размещают на устойчивых поддонах, защищают от осадков и не создают опасных штабелей. Крупные поставки согласуют с последовательностью строительства: материал не должен перекрывать проезд бетоновозу или крану.

Устройте фундамент и подготовьте основание первого ряда
Фундамент под дом из газобетона своими руками выполняют по проекту, основанному на исследовании грунта. Лента, плита и свайно-ростверковое решение могут применяться в разных условиях. Их нельзя ранжировать только по цене бетона: учитываются деформации, вода, рельеф, нагрузки и устройство пола.
- Вынесите оси и отметки, проверьте положение дома относительно участка и проектных коммуникаций.
- Подготовьте основание по проекту. Удалите непригодный грунт в предусмотренном объёме; не заменяйте проверку основания случайной подсыпкой.
- Установите опалубку, вводы и закладные. Проверяйте размеры и отметки до армирования, пока исправление доступно.
- Смонтируйте арматуру с проектными соединениями и защитным слоем. Зафиксируйте её положение, чтобы она не сместилась при подаче бетона.
- После контроля выполните бетонирование и уход за бетоном. Продолжайте работы после подтверждения необходимой прочности, а не только по числу прошедших дней.
Самостоятельный исполнитель особенно уязвим к перерывам поставки и нехватке людей в день бетонирования. Заранее подготовьте порядок подачи смеси, уплотнения, укрытия и ухода, рабочий инструмент и резервные решения. Увеличение количества воды в смеси на площадке ради удобства укладки не является допустимой заменой организации работ.

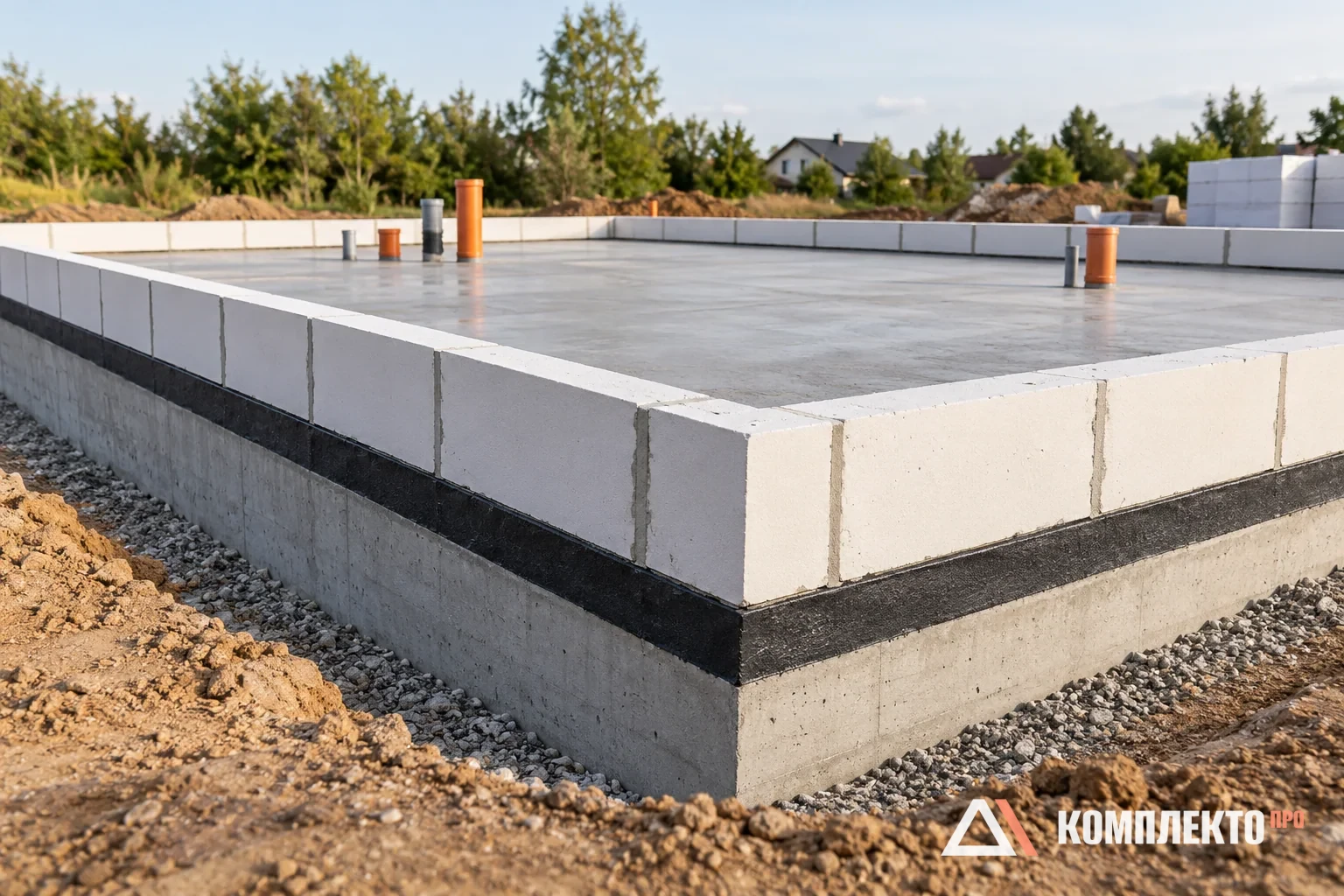

Перед кладкой проверяют диагонали, отметки и ровность верха основания. По проекту устраивают горизонтальную отсечную гидроизоляцию. Ошибку фундамента нельзя компенсировать бесконечно толстым швом под блоками: сначала оценивают отклонение и согласуют способ исправления.

Выложите первый ряд и ведите кладку с постоянным контролем

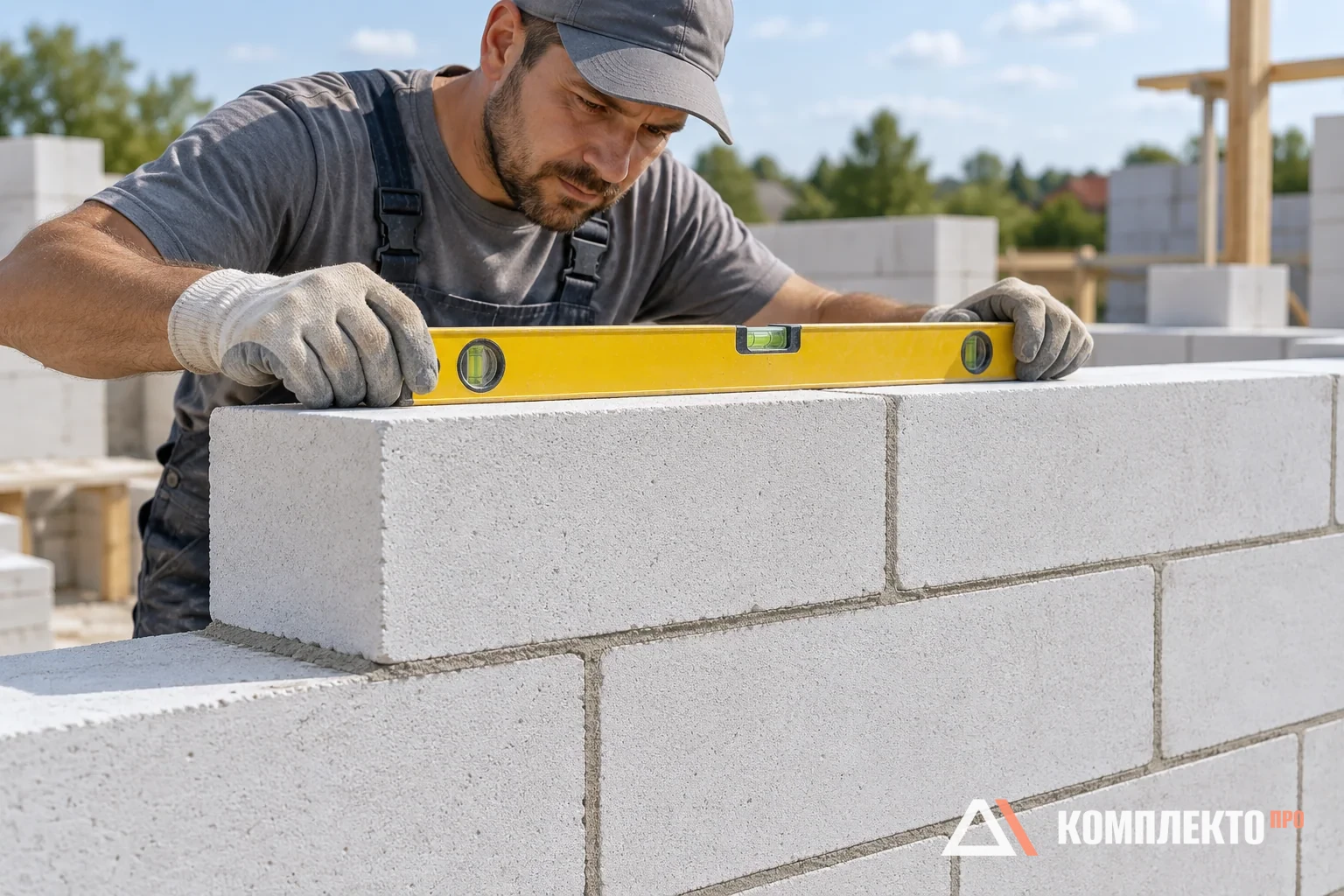

Первый ряд задаёт геометрию всей коробки. Начинают с проверки наивысшей точки основания, установки угловых блоков и контроля горизонтали. Между углами натягивают шнур; положение каждого блока проверяют уровнем и относительно осей. Выравнивающий раствор под первым рядом и тонкошовный состав последующих рядов выполняют разные функции.
Например, в инструкциях ISTKULT для последующих рядов приводится клеевой шов 2 ± 1 мм. Это указание конкретной технологии, а не разрешение наносить любой состав любой толщиной. Используйте материал, рекомендованный для выбранных блоков и условий работ, соблюдайте инструкции по воде, перемешиванию, рабочему времени и температуре.

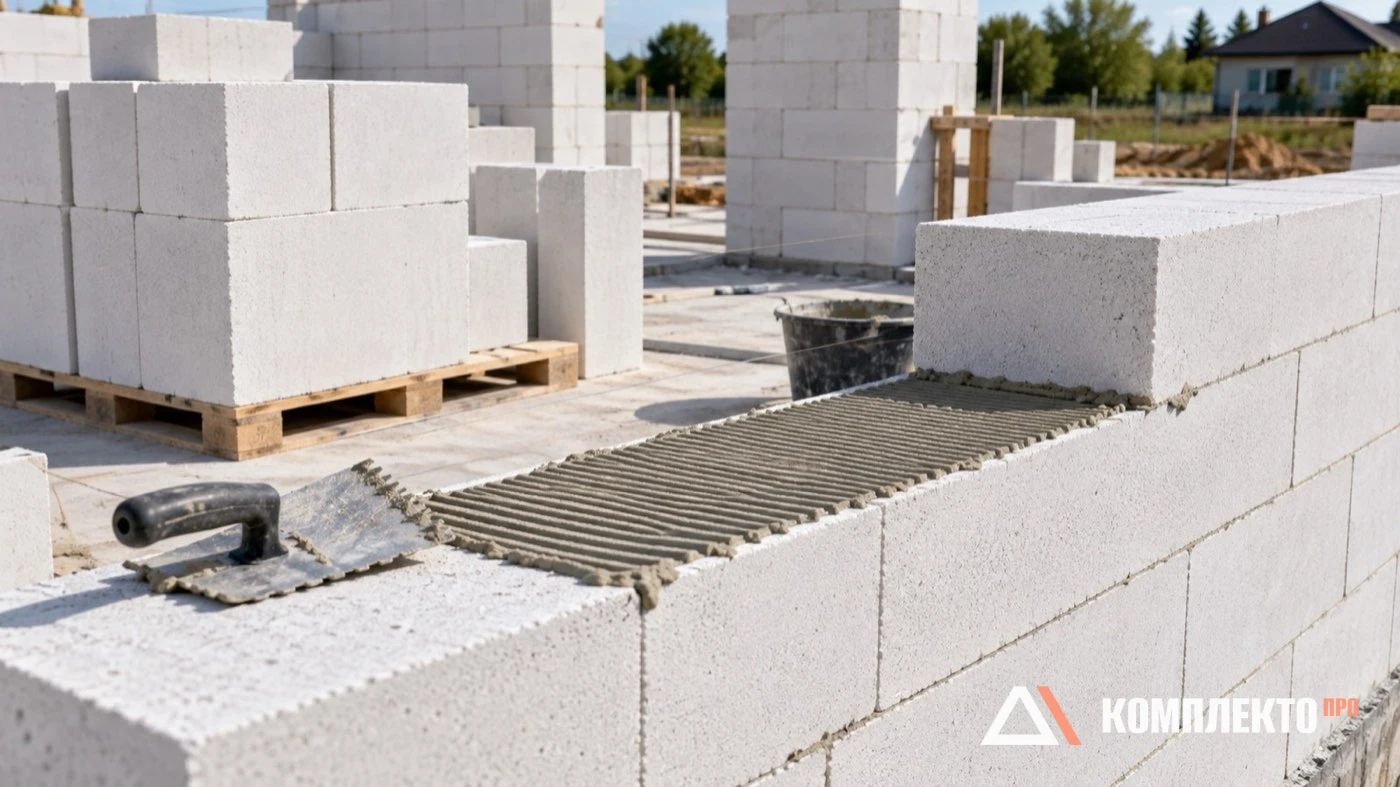

Перед следующим рядом поверхность выравнивают подходящим инструментом и очищают от пыли. Состав наносят равномерно. Блок устанавливают и корректируют, пока смесь допускает корректировку. Доборные элементы пилят, а не разбивают ударами. После подгонки убирают пыль с поверхности контакта.
Вертикальные стыки выполняют по технологии изделия: правила для гладкого торца, пазогребневого соединения и резаного блока могут различаться. Не следует автоматически оставлять незаполненным любой вертикальный шов. Перевязку, сопряжение стен и связь перегородок с несущими элементами задают проект и инструкция производителя.
Чтобы правильно строить дом из газобетона, контролируйте не только внешний вид ряда, но и суммарное отклонение стены. Проверяйте вертикальность углов, толщину и заполнение швов, положение проёмов и отметки опирания. Ошибку проще исправить на нескольких блоках, чем после возведения этажа.
При перерыве закрывайте верх кладки от дождя. Сырые материалы не нужно запирать между непроницаемыми слоями без проверки режима высыхания. Зимой работайте только по технологии, рассчитанной на фактическую температуру; надпись «зимний клей» не решает все вопросы подготовки основания и защиты кладки.

РАСЧЁТ ВАШЕГО ДОМА
От идеи — к вашему дому
Обсудим проект, комплектацию и стоимость строительства. Оставьте имя и телефон — свяжемся с вами.
Выбрать проект дома →Выполните усиление, проёмы и перекрытия по рабочим узлам
Армирование кладки назначают для конкретных зон и условий. Не заменяйте проект правилом «через каждый ряд» или «только под окнами». Способ усиления, сечение, длина анкеровки и расположение стержней должны соответствовать принятому решению. Перед укладкой арматуры штробы очищают и выполняют заполнение по технологии, обеспечивая совместную работу материалов.
Оконный или дверной проём нельзя перекрывать случайной арматурой в тонком шве. Для него нужна рассчитанная перемычка либо предусмотренная система с понятным опиранием. При устройстве монолитной перемычки проверяют временные опоры, арматуру, бетон и условия набора прочности. Для заводского изделия соблюдают требования его производителя.
Монолитный пояс, если он предусмотрен проектом, выполняют непрерывно в требуемых узлах. Одновременно решают наружную теплозащиту, чтобы железобетон не стал холодным участком стены. Нельзя уменьшать его сечение ради удобства установки блоков без согласования с проектировщиком.
Как возвести стены двухэтажного дома из газобетона? После устройства перекрытия проверяют его готовность к последующей нагрузке, снова переносят оси и контролируют отметки. Стены второго этажа должны располагаться в соответствии с расчётной схемой. Смещение несущей стены, новый проём или тяжёлая перегородка могут изменить нагрузки на нижний этаж.
Заранее организуют безопасные подмости и подачу блоков. Поддоны нельзя произвольно складировать на перекрытии: допустимую нагрузку и места размещения определяют по проекту. До закрепления перекрытиями и кровлей отдельные стены могут нуждаться во временной устойчивости; этот вопрос особенно важен для высоких фронтонов и сильного ветра.
Железобетонные плиты, монолитное или деревянное перекрытие выбирают по пролётам, нагрузкам и планировке. Для каждого решения нужны свои узлы опирания, связи и технология монтажа. Крановые работы и монтаж тяжёлых элементов требуют подготовленной команды; экономия на ней не равна экономии на обычной ручной кладке.

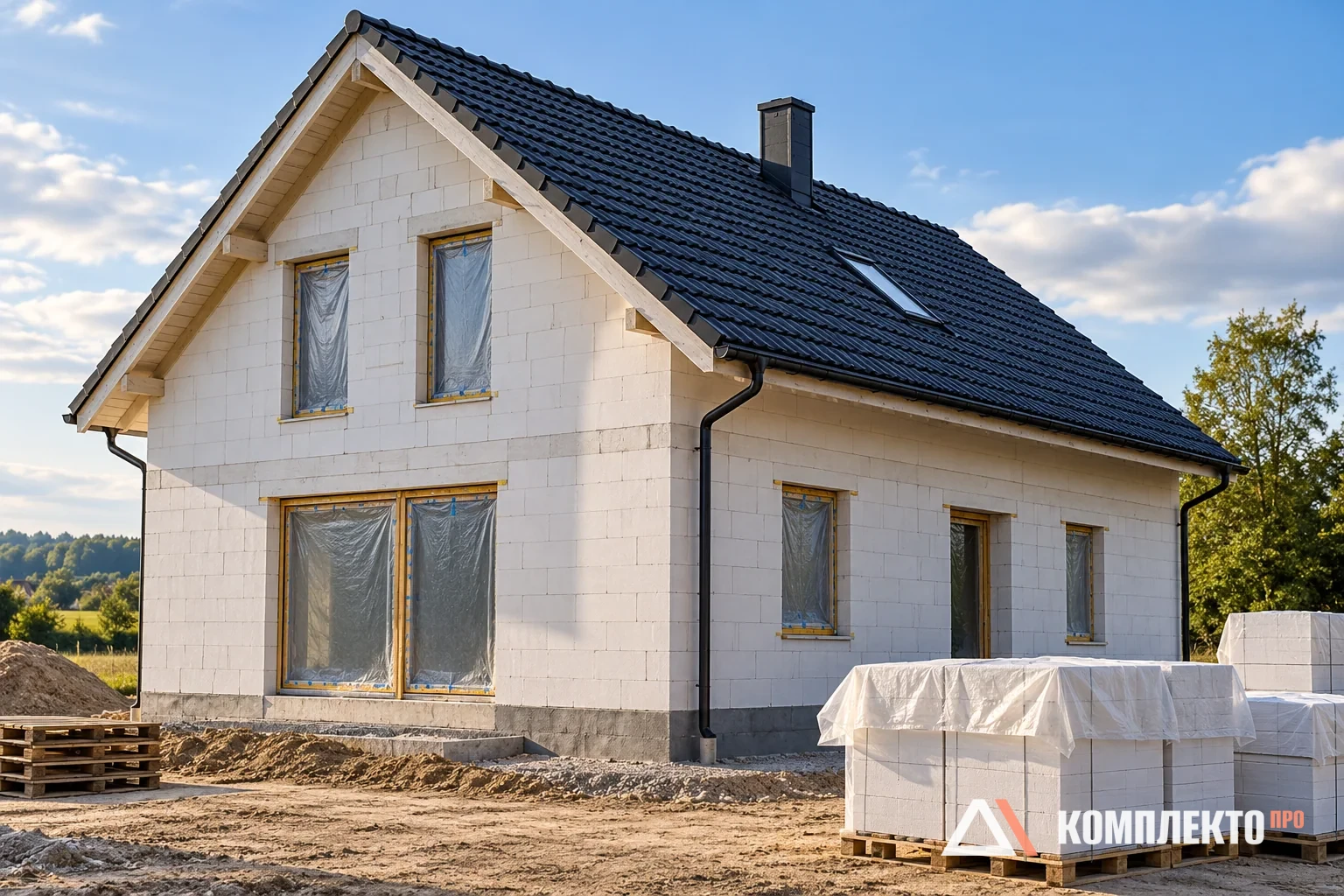

Закройте коробку кровлей и сформируйте тёплый контур
Кровля защищает дом от осадков и передаёт на стены собственный вес, снеговые и ветровые нагрузки. Тип стропильной системы и крепления к стенам выбирают в проекте. Нельзя крепить мауэрлат случайными дюбелями в верхний ряд блока или менять схему затяжек, потому что они мешают будущей комнате.
При самостоятельной работе сначала продумайте безопасный доступ и защиту от падения. Затем проверяйте геометрию, опирание, соединения и слои кровельной конструкции. Положение теплоизоляции зависит от того, утепляется ли скат или чердачное перекрытие. Пароизоляция, наружные мембраны и вентиляционные зазоры выполняют разные задачи; их нельзя переставлять местами.
После покрытия организуют водоотвод, временно или постоянно защищают проёмы. Вода не должна стекать с кровли прямо на кладку и цоколь. Если стройка уходит на зимний перерыв, план консервации нужен для всего дома: основания, открытого верха стен, проёмов и уже выполненных инженерных сетей.
Окна устанавливают с предусмотренными монтажными швами, опорами, наружными отливами и внутренней герметизацией. Утепление фасада выбирают по расчёту. Сам факт, что блок имеет толщину 400 мм, не подтверждает соответствие всей стены требованиям: остаются пояс, перемычки, откосы и другие теплопроводные включения.

Согласуйте инженерные сети, сушку и отделку

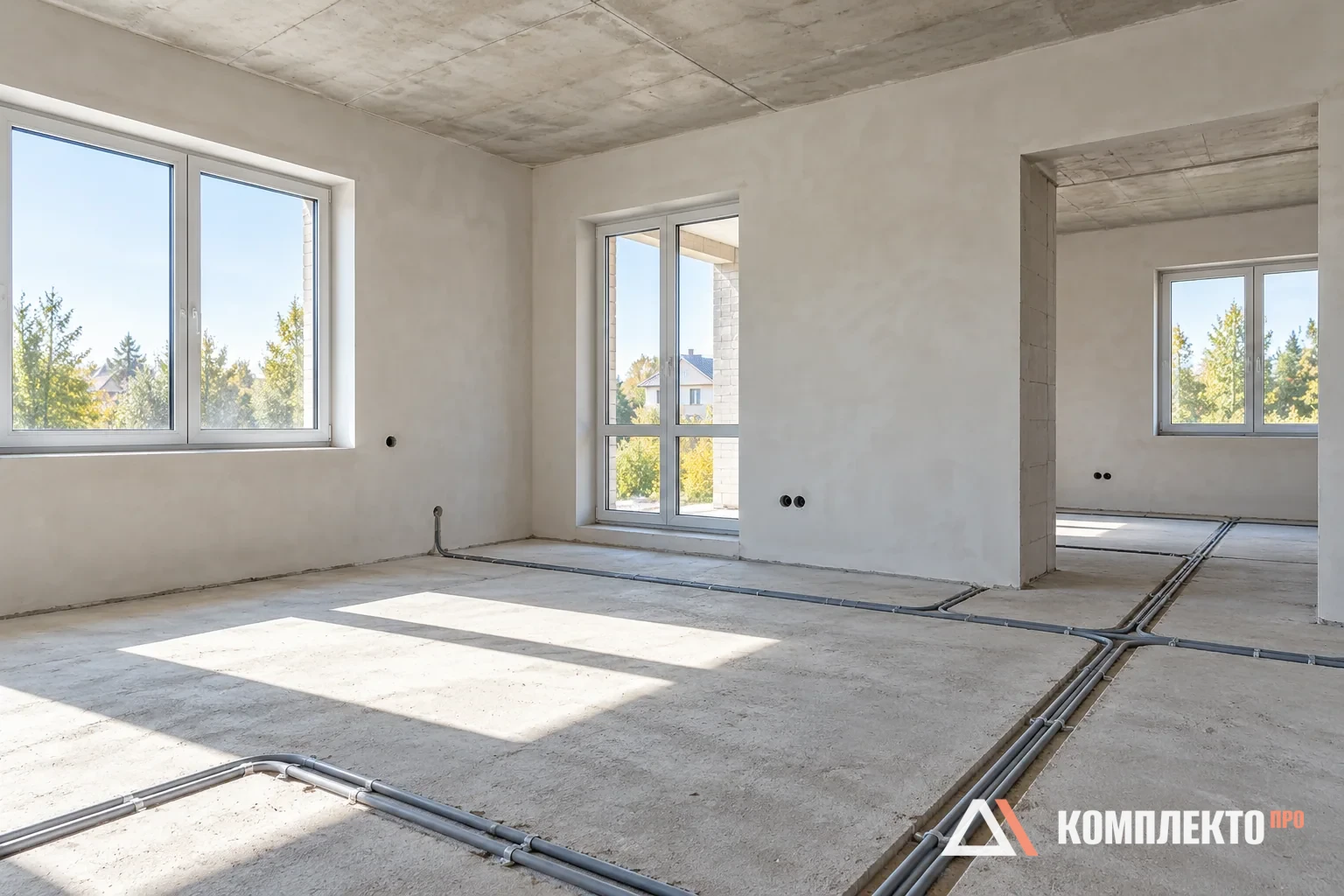

Трассы труб, вентиляции и электрических сетей согласуют до заделки конструкций. Отверстия, штробы и крепления в несущих элементах не выполняют наугад. Особенно опасно самовольно перерезать арматуру, ослаблять перемычки и делать большие горизонтальные каналы в стенах. Изменение согласуют до работы, а не после появления готовой штробы.
Газобетон впитывает воду, поэтому подготовка основания под штукатурку, плитку или облицовку зависит от системы материалов. Удаляют пыль, проверяют прочность поверхности, применяют подходящую грунтовку. Во влажных зонах предусматривают гидроизоляцию, а не надеются только на влагостойкое название финишного материала.
Мокрые процессы увеличивают влажность в доме. Организуйте просушку и вентиляцию, соблюдайте условия твердения и высыхания составов. Срок перед финишной отделкой определяют требования материала и фактическое состояние основания. Слишком ранняя окраска или укладка чувствительного к влаге покрытия пола может испортить уже выполненную работу.
Скрытые инженерные сети проверяют до их закрытия. Для отопления и водоснабжения нужны предусмотренные испытания; для электроснабжения — надлежащее выполнение и проверка специалистом. Фотографируйте трассы с привязкой к стенам и отметкам. Это позволит позже повесить шкаф или изменить отделку без случайного повреждения трубы.

Посчитайте экономию и принимайте работу по этапам
Сколько стоит построить дом из газобетона самому, зависит от проекта, участка, комплектации и того, какие работы вы действительно заменяете собственным трудом. Не вычитайте из цены подрядчика всю строку «работы»: подъёмная техника, отдельные специалисты, доставка, инструмент и исправление ошибок могут остаться в бюджете.
Ниже — исключительно условный пример для одинакового дома и одинакового состава готовности. Это не цены рынка Московской области и не предложение «Комплекто». Все суммы выбраны для демонстрации расчёта.
| Статья бюджета | Условная сумма, млн ₽ |
|---|---|
| Материалы | 3,00 |
| Работы подрядчиков | 1,70 |
| Техника и логистика | 0,50 |
| Изыскания, проект и контроль | 0,30 |
| Базовый итог | 5,50 |
Допустим, своими силами вы выполняете работы на 0,65 млн ₽, но дополнительно тратите 0,20 млн ₽ на аренду инструмента, доставку и организацию. Базовый бюджет составит 5,50 − 0,65 + 0,20 = 5,05 млн ₽. При условном резерве 10% получаются около 5,56 млн ₽ против 6,05 млн ₽ для исходного варианта. Собственное время и возможное увеличение срока здесь не оценены.
Стройка дома из газобетона своими руками обычно требует более гибкого календаря, чем работа постоянной бригады. Учитывайте выходные, погоду, технологические паузы и доступность помощников. Не назначайте финишную дату только по скорости кладки: основание, кровля, инженерия и просушка тоже занимают время.
В конце каждого этапа фиксируйте три результата: соответствие проекту, отсутствие незакрытых замечаний и готовность к следующей операции. Храните чеки, паспорта материалов, фотографии и согласованные изменения. Если часть работ передаёте подрядчику, договоритесь о границе ответственности: кто исправляет основание, принимает предыдущий этап и отвечает за сопряжение.
Ответ на вопрос «можно ли самому построить дом из газобетона» — да, при подготовке и контроле. Самостоятельность состоит в осознанном управлении стройкой и качественном выполнении доступных работ. Расчёт конструкций, сложный монтаж и проверки инженерных систем остаются отдельными профессиональными задачами.

Изображения созданы с помощью ImageGen для пояснения текста. Схемы показывают принцип устройства и не заменяют рабочий проект.
